ОВОС (EIA) в Таиланде: пороги и проверка проекта

В Таиланде кондоминиум от 80 квартир или от 4 000 м² проходит ОВОС (EIA). Пороги, этапы рассмотрения и как самостоятельно прочитать досье проекта онлайн.

Автор: Редакция ReflexionОпубликовано 18 октября 2026 г.6 мин чтенияИсточники проверены 17 октября 2026 г.

Макет вымышленной жилой башни под стеклянным колпаком в светлой галерее с тропическими растениями.
Иллюстрация · Макет вымышленного проекта: оценка воздействия на окружающую среду рассматривает его место в районе. Иллюстрация создана с помощью ИИ. — Reflexion — illustration générée avec IA (Codex)

На Сукхумвите офис продаж нередко открывается раньше, чем на участке начинают копать: макет под стеклом, стакан холодного кофе на столе, а внизу буклета мелким шрифтом — одна из двух пометок, «EIA approved» или «EIA in process». Макет показывает, каким будет проект; оценка воздействия на окружающую среду (ОВОС, EIA) — как он собирается вписаться в квартал: какую тень отбросит, сколько машин приведёт, какие стоки даст. Каждый кондоминиум от 80 квартир или от 4 000 м² проходит этот фильтр до получения разрешения, и часть досье открыта. Как и правила о высотности и прибрежной полосе, которые мы подробно разобрали в нашей статье о зонировании и строительстве, её можно прочитать, если знать, куда смотреть.

Что такое оценка воздействия на окружающую среду в Таиланде?

Это технический отчёт, который готовит лицензированная консалтинговая компания. В нём описано, что проект меняет вокруг себя, — трафик, сточные воды, тень, ветер, строительный шум, дренаж, — и меры, которые девелопер обязуется принять, чтобы смягчить это воздействие. Правовая основа — Закон о повышении и сохранении качества национальной окружающей среды B.E. 2535 (1992); его глава об оценке воздействия, статьи 46–51/9, была переписана законом о поправках, опубликованным в Королевской газете 19 апреля 2018 года.

В системе три уровня, и их названия встречаются во всех буклетах. IEE, предварительная экологическая оценка, применяется прежде всего в природоохранных зонах, где местные приказы снижают пороги. EIA, полная оценка, — обычный режим для недвижимости по всей стране. EHIA, которая добавляет оценку воздействия на здоровье и расширенные консультации, предназначена для проектов, способных серьёзно затронуть окружающую среду и здоровье; в примерах, которые публикует ведомство, речь идёт о тяжёлой промышленности и крупной инфраструктуре.

Профильное ведомство — ONEP, Управление по политике и планированию в области природных ресурсов и окружающей среды. Разрешений оно не выдаёт: оно рассматривает отчёт и передаёт его экспертной комиссии по рассмотрению отчётов — KCP (คชก.), чьё заключение обязательно для органа, выдающего разрешение. По данным ONEP, существует девять центральных и двенадцать провинциальных комиссий.

Каким проектам недвижимости нужна ОВОС?

Перечень установлен приложением к приказу Министерства природных ресурсов и окружающей среды от 20 декабря 2023 года, опубликованному 5 января 2024 года. Поправка, действующая с 1 августа 2025 года, добавила в него коммерческие здания площадью от 10 000 м² — согласно анализу, который юридическая фирма Baker McKenzie опубликовала 6 августа 2025 года.

Пороги приложения, касающиеся жилой и туристической недвижимости:

Пороги приложения, касающиеся жилой и туристической недвижимости
Пункт приложенияТип проектаПорог, с которого требуется ОВОС
31Многоквартирное жильё, включая кондоминиумы80 квартир и более или полезная площадь не менее 4 000 м²
30Отель или курортное жильё80 номеров и более или полезная площадь не менее 4 000 м²
28Раздел земли на участки под жильё или коммерцию500 участков и более или площадь более 100 рай (16 га)
27Высотное или сверхкрупное зданиеВысота не менее 23 м или общая площадь не менее 10 000 м² — для указанных мест и назначений: берег реки, моря или пляжа, озеро Сонгкхла, окрестности национального парка или исторического объекта
Источник: приложение к приказу Министерства природных ресурсов и окружающей среды от 20 декабря 2023 года, Королевская газета от 5 января 2024 года, страницы 23 и 24 документа, опубликованного ONEP.

Условный пример показывает, почему важны оба критерия. Дом на 50 квартир площадью 4 100 м² подлежит полной оценке, хотя до 80 квартир ему далеко. Дом на 79 квартир площадью 3 900 м² остаётся ниже обоих жилищных порогов; однако оценку могут потребовать другие национальные критерии, например пункта 27, или правила его зоны. Одного числа квартир для ответа никогда не достаточно.

Пхукет и Самуи: когда местное правило снижает порог

На островах и туристическом побережье к общим правилам добавляется второй уровень. Это приказы о природоохранных зонах: их принимают отдельно для каждой провинции на пять лет, и они устанавливают ограничения по высоте, отступы и пороги оценки ниже общих норм.

На Пхукете приказ, опубликованный в Королевской газете 13 декабря 2024 года, в статье 13 требует предварительной оценки для перечисленных категорий от 50 до 79 комнат или площадью от 2 500 м² и менее 4 000 м², расположенных дальше 50 м от берега, и полной оценки — в полосе 50 м; статья 12 устанавливает меры, приведённые в приложении, для отдельных объектов от 11 до 49 комнат. На Самуи приказ, который охватывает также Пханган и Тао, опубликован 21 мая 2025 года и вступил в силу на следующий день; в статье 10 он повторяет ту же схему: предварительная оценка — от 50 до 79 комнат или от 2 500 м² и менее 4 000 м² дальше 50 м от береговой линии, полная — начиная с национальных порогов, а для перечисленных гостиничных и жилых категорий — и в полосе 50 м. Как эта полоса влияет на высотность и возможность застройки, подробно разобрано в нашем обзоре приказов по Пхукету и Самуи, упомянутом выше.

Неурегулированный вопрос

Эти пороги касаются конкретных категорий.

Оба приказа называют гостиницы, многоквартирные жилые дома и кондоминиумы; они не распространяются без разбора на любой участок, любое старое здание или любую пристройку, а приказ по Самуи предусматривает переходные положения в статьях 15–17. На Пхукете 1 сентября 2026 года на общественное обсуждение вынесен новый проект приказа: проект не имеет силы, пока не опубликован в Королевской газете.

Как проходит рассмотрение — от консультанта до комиссии?

Отчёт готовит или заверяет консалтинговая компания с лицензией ONEP, после чего его подают одновременно в орган, выдающий разрешение, — в Бангкоке это столичная администрация, — и в ONEP. Качество этой работы имеет значение: отчёт, признанный неполным или недостаточным, возвращается девелоперу, и каждая доработка запускает срок заново. Дальше закон устанавливает срок для каждого этапа, и у каждого своя точка отсчёта:

Установленные законом сроки рассмотрения ОВОС
ЭтапКтоСрок по законуТочка отсчёта
Проверка комплектностиONEP15 днейПодача отчёта
Предварительное заключениеONEP30 днейПолный комплект документов
Решение экспертной комиссииKCP45 дней, иначе заключение считается положительнымПолучение отчёта комиссией
Доработанный отчёт после отказаДевелопер180 днейУведомление об отказе
Повторное рассмотрениеKCP30 дней, то же правилоПолучение полного доработанного отчёта
Источник: статьи 50 и 51/1 Закона B.E. 2535 в редакции Закона B.E. 2561, Королевская газета от 19 апреля 2018 года; руководство ONEP, редакция 5, август 2025 года, страницы 4 и 5.

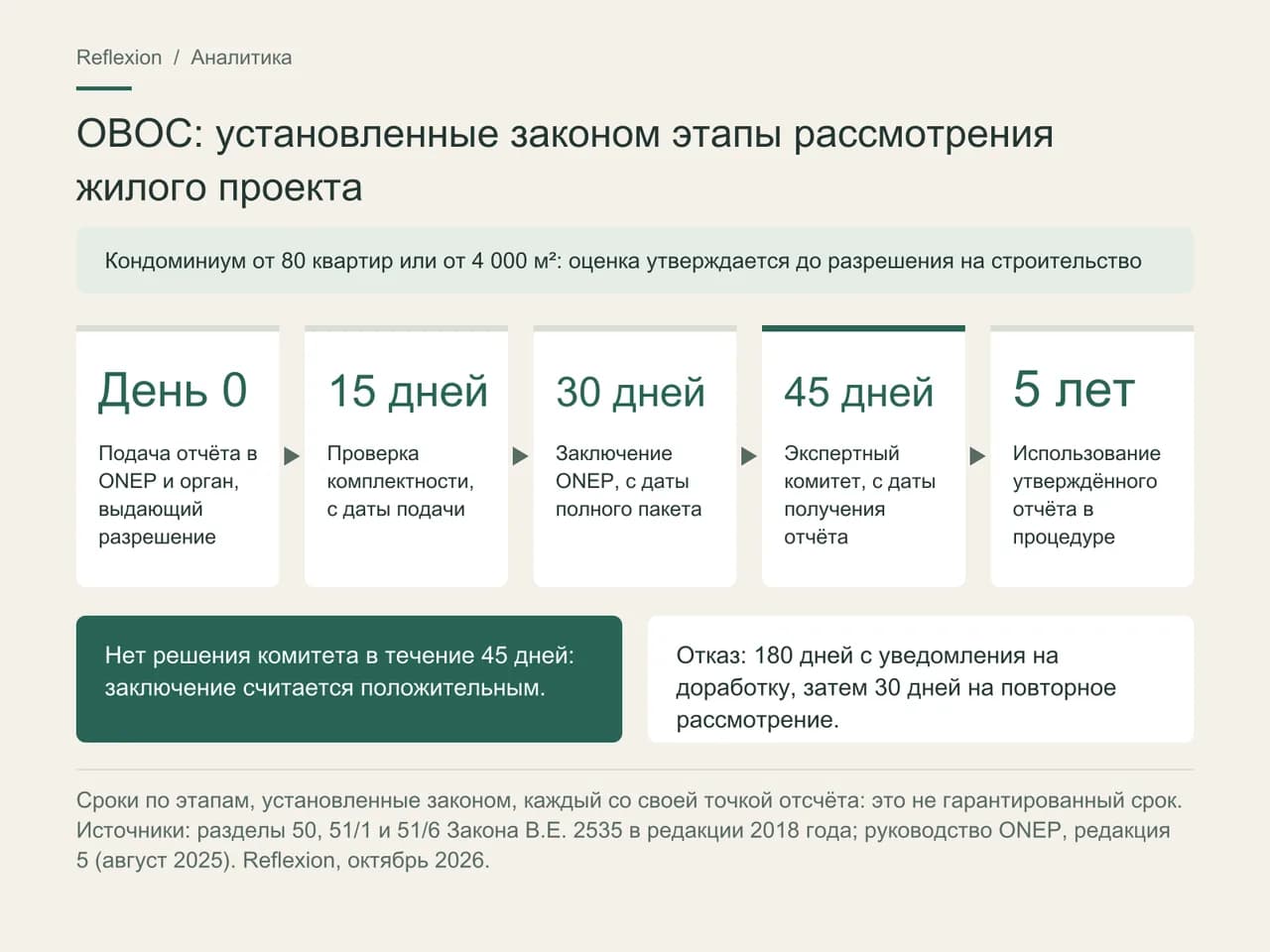

Шкала установленных законом этапов рассмотрения ОВОС в Таиланде: подача отчёта, 15 дней на проверку комплектности с даты подачи, 30 дней на заключение ONEP с даты полного пакета, 45 дней на экспертный комитет с даты получения отчёта, использование утверждённого отчёта в течение пяти лет; при отсутствии решения за 45 дней заключение считается положительным; 180 дней на доработку после отказа.
Установленные законом этапы рассмотрения ОВОС: сроки по этапам, а не гарантированный срок. Инфографика Reflexion. — Reflexion — production originale

Эти сроки описывают этапы, а не гарантированную дату. Руководство ONEP приводит путь примерно в 105 дней для описанных в нём последовательностей — без учёта подготовки самого отчёта и доработок, запрошенных в ходе рассмотрения.

Реальный вес системе придают три механизма. Во-первых, участие общественности: ОВОС требует не менее двух консультаций — одной по рамкам исследования, другой по проекту отчёта и его мерам, согласно методическим указаниям ONEP от 25 июля 2023 года. Именно здесь высказываются жители окрестностей, и их возражения затем могут лечь в основу иска, как будет видно на примере 125 Sathorn. Во-вторых, юридическая сила обязательств: статья 51/3 делает меры по смягчению воздействия условиями разрешения, а статья 51/5 обязывает не реже одного раза в год представлять в уполномоченный орган отчёт об их выполнении. Наконец, срок: согласно статье 51/6, одобренный отчёт можно использовать в процедуре получения разрешения в течение пяти лет с даты письма-уведомления, а его повторное использование по истечении этого срока подчиняется особым условиям.

Что одобрение говорит будущему жильцу

Для покупателя квартиры польза оценки вполне конкретна. Её меры описывают повседневную жизнь дома и его соседей: тень, падающую на соседние здания, въезд и выезд машин, очистку сточных вод, дренаж в сильный дождь. Со сдачей дома они не исчезают. В 2024 году, по данным InfoQuest, Верховный административный суд признал законной оценку проекта Aspire Ngamwongwan и одновременно обязал главу района Лак Си обеспечить строгое соблюдение её мер.

Надёжный проект от уязвимого часто отличает последовательность шагов. Одобренная ОВОС означает, что экспертная комиссия одобрила оценку воздействия и предлагаемые меры конкретного проекта на конкретную дату; это не разрешение на строительство и не разрешение на начало работ. Мы не нашли ни одного акта, который запрещал бы продажи до одобрения, а тайская деловая пресса отмечает, что бронирование открывается раньше. Зато с 31 января 2025 года договор бронирования квартиры должен соответствовать утверждённой форме: условия, позволяющие удержать все внесённые суммы или их часть, в нём запрещены, за исключением случаев нарушения договора покупателем. Условия расторжения и возврата средств прописаны в каждом конкретном договоре.

Недавние судебные решения показывают, где проходит граница между документами. По Ashton Asoke Верховный административный суд 27 июля 2023 года подтвердил отмену документов, служивших разрешением на строительство, из-за отсутствия 12-метрового фронта участка вдоль дороги общего пользования шириной 18 м, которого требует министерское постановление № 33; в изученных источниках не сообщается об отмене самой оценки. Это правило о ширине дороги объясняется в нашей статье о ценах и станциях в Бангкоке. Оспорить можно и само одобрение: Центральный административный суд в первой инстанции отменил одобрение Supalai Loft Ratchada-Wongsawang 31 мая 2023 года, а 27 сентября 2023 года — одобрение 125 Sathorn вместе с разрешением на строительство, по иску собственников квартир соседнего The Met. Эти решения показывают, какие споры возможны; актуальной сводкой правового статуса этих проектов они не являются.

Как читать досье ОВОС проекта?

Онлайн и без регистрации. ONEP собирает отчёты в базе Smart EIA Plus, где можно искать по названию, владельцу, типу проекта, провинции и району и фильтровать по статусу рассмотрения — на рассмотрении, одобрен или не одобрен, — а также по стадии проекта, от «не начат» до «в эксплуатации». К каждой карточке прикреплены отчёты о мониторинге за последние три года, а полный отчёт можно скачать, если он был загружен. Само ONEP рекомендует проверять по этой базе, а не полагаться на рекламную пометку.

Правило

Как читать карточку Smart EIA Plus.

Номер отчёта идентифицирует досье. Владелец — чаще всего компания, созданная под проект, и её название не похоже на бренд. Письмо об одобрении с номером и датой появляется только после одобрения отчёта: карточка без письма — это поданное досье, а не одобрение. Отчёты о мониторинге показывают, что выполнение мер заявлено.

Два правила уберегают от большинства ложных следов. Искать по компании-владельцу так же, как по коммерческому названию. И не делать выводов из отсутствия результата: сначала нужно убедиться, что проект найден верно, и понять, какой режим к нему применяется.

Три документа стоит держать вместе, потому что каждый подтверждает своё: письмо об одобрении оценки, которое фиксирует обязательства; разрешение на строительство или квитанцию об уведомлении по статье 39 bis Закона о контроле за строительством, которые разрешают стройку; и для сданного дома — последний отчёт о мониторинге. Они дополняют то, что мы писали о формах владения и правоустанавливающих документах: те говорят о том, что именно вы покупаете.

Как мы моделируем случай Ольги и Андрея: покупка на этапе котлована в Бангкоке

Смоделированный сценарий

Ольге 52 года, Андрею 55 лет. Они ищут в Бангкоке двухкомнатную квартиру, чтобы проводить там по полгода в году, и определили бюджет в 15 млн батов (около 37,4 млн рублей). Им предлагают два проекта сопоставимого класса на Сукхумвите — оба на этапе котлована, оба больше 80 квартир. Первый обещает более раннюю сдачу и чуть более низкую цену. Второй немного дороже, и в его буклете значится «EIA approved».

Первая проверка в Smart EIA Plus даёт два разных результата. У второго проекта есть карточка с датированным письмом об одобрении на имя компании, которая, судя по её учредительным документам, связана с заявленным девелопером. У первого — карточка без письма: его отчёт находится на рассмотрении. Это ничего не говорит о качестве первого проекта; это говорит лишь о том, что его график пока зависит от комиссии.

Их решение: продолжить изучение второго проекта и до подписания запросить у девелопера копию разрешения на строительство и номер письма об одобрении, чтобы сверить их с карточкой. К первому они вернутся, если его письмо будет опубликовано.

Смоделированный сценарий. Этот профиль — не клиент; параметры — рабочие допущения.

Что позволяют сопоставить наши карточки

В наших карточках проектов указаны девелопер, район и подрайон каждого комплекса, который мы отслеживаем. Это те самые три фильтра, по которым проект можно найти в базе ONEP, не запутавшись между коммерческими названиями и проектными компаниями. Чтобы ещё до поиска понять, где стоит проект и что его окружает, сначала найдите его на карте.

Что можно сделать уже сейчас

До бронирования определите, какой режим применяется к проекту: число квартир, полезная площадь и возможные местные правила. Затем найдите его карточку в Smart EIA Plus по провинции, району и компании-владельцу и запишите номер и дату письма об одобрении. Наконец, запросите разрешение на строительство или квитанцию по статье 39 bis — только этот документ разрешает стройку. Три шага, без затрат, и лучший вопрос, который можно задать в офисе продаж.

Частые вопросы

Нужна ли ОВОС кондоминиуму на 50 квартир?

Одно число квартир этого не решает. Дом на 50 квартир тоже подлежит полной ОВОС, если его полезная площадь достигает 4 000 м². На Пхукете и Самуи предварительную оценку могут потребовать уже от 50 комнат или 2 500 м², а для перечисленных категорий в 50-метровой полосе от берега — полную.

Сколько длится рассмотрение ОВОС?

Единого срока нет: нормативные акты задают сроки по этапам, и у каждого своя точка отсчёта — 15 дней на проверку, 30 дней на заключение, 45 дней на комиссию с момента получения ею отчёта. Даты выдачи разрешения они не гарантируют: к ним прибавляются подготовка отчёта и запрошенные доработки.

Может ли девелопер продавать квартиры до одобрения?

Запрета мы не нашли ни в одном нормативном акте, и некоторые проекты открывают бронирование до одобрения. С 31 января 2025 года договор бронирования заключается по утверждённой форме, которая не позволяет удерживать внесённые суммы, кроме случаев нарушения со стороны покупателя. Условия расторжения проверяются по каждому договору.

Можно ли отменить одобренную ОВОС?

Да — через административный суд, по иску третьих лиц. В 2023 году в первой инстанции были отменены два одобрения по бангкокским проектам: одно из-за оценки тени и ветра, признанной недостаточной, другое — по заявлению собственников квартир соседнего дома. О нынешнем статусе этих проектов эти решения ничего не говорят.

Где узнать статус проекта?

В открытой базе Smart EIA Plus, которую ведёт ONEP. Надёжнее всего искать по провинции и району вместе с названием компании-владельца, а не по рекламному имени комплекса. Номер и дату письма об одобрении стоит выписать и сверить с документами проекта и его разрешением на строительство.

Метод и источники

Источники проверены 17 октября 2026 г.

Использованный курс: 1 THB = 2,4907 руб. (официальный курс Банка России на 1 октября 2026 года)

Эта статья носит общий информационный характер и не является юридической или налоговой консультацией. Приведённые правила датированы: прежде чем действовать, уточните у квалифицированного специалиста, что они всё ещё в силе.
