泰国环境影响评估(EIA):适用门槛与查询方法
在泰国,80套及以上或使用面积达4,000平方米的公寓项目,须通过环境影响评估(EIA)。本文梳理适用门槛、审查各阶段,以及如何在线查阅一个项目的环评档案。

在素坤逸路,售楼处往往比第一铲土更早开张:玻璃罩下的模型,桌上一杯冰咖啡,宣传册底部以小字印着两种可能的标注之一——“EIA approved”或“EIA in process”。模型展示的是项目将来的样子;环境影响评估(EIA)则说明它打算如何融入街区:会投下怎样的阴影,引入多少车流,排出多少污水。凡80套或4,000平方米及以上的公寓项目,取得许可前都要经过这道关口,而部分档案是公开的。正如我们在关于规划与建筑限制的文章中详述的高度与海岸带规则一样,只要知道去哪里看,环评档案同样读得懂。
泰国的环境影响评估是什么?
它是一份由持牌机构编制的技术报告,说明项目会给周边带来哪些变化——交通、污水、日照阴影、风环境、施工噪音、排水——以及开发商承诺采取哪些措施来减轻影响。其法律依据是佛历2535年《国家环境质量促进与保护法》(1992年);该法有关环境影响评估的一章,即第46条至第51/9条,已由2018年4月19日在《皇家公报》上公布的修正法重新改写。
这一体系分为三个层级,相关术语在各类宣传册中反复出现。初步环境评估(IEE)主要适用于环境保护区,也就是地方公告降低了门槛的区域。完整的环境影响评估(EIA)是全国范围内房地产项目的常规制度。环境与健康影响评估(EHIA)在此基础上增加健康影响评估和更充分的公众咨询,针对可能对环境和健康造成严重影响的项目;从主管部门公布的示例看,主要涉及重工业和大型基础设施。
主管机关是泰国自然资源与环境政策规划办公室(ONEP)。它并不签发许可,而是审阅报告,并提交专家审查委员会(KCP,泰文 คชก.)审议,委员会的意见对签发许可的机关具有约束力。据 ONEP 介绍,目前共设有九个中央委员会和十二个府级委员会。
哪些房地产项目必须做 EIA?
需做环评的项目清单,由泰国自然资源与环境部一份公告的附件确定;该公告签署于2023年12月20日,于2024年1月5日公布。据 Baker McKenzie 律师事务所2025年8月6日发布的分析,一项自2025年8月1日起生效的修订,又将10,000平方米及以上的商业建筑纳入清单。
附件中与住宅及旅游地产相关的门槛如下:
| 附件项目 | 项目类型 | 触发 EIA 的门槛 |
|---|---|---|
| 31 | 集合住宅,包括公寓 | 80套及以上,或使用面积不少于4,000平方米 |
| 30 | 酒店或度假住宿 | 80间客房及以上,或使用面积不少于4,000平方米 |
| 28 | 住宅或商业用地分割项目 | 500块地及以上,或面积超过100莱(16公顷) |
| 27 | 高层建筑或特大型建筑 | 高度不低于23米或总面积不少于10,000平方米,适用于所列位置与用途:沿河、沿海或海滩、宋卡湖、国家公园或历史遗址周边 |
一个虚构的例子可以说明,为何两项标准都要看。一栋50套、4,100平方米的楼,虽然离80套相去甚远,仍须做完整环评。一栋79套、3,900平方米的楼,低于这两项住宅门槛;但其他全国性标准(如第27项)或所在区域的规定,仍可能要求其做环评。仅凭户数,永远得不出答案。
普吉与苏梅:地方规定降低门槛
在海岛和旅游海岸,第一层规则之上还叠加了第二层。这就是环境保护区公告:按府分别制定,为期五年,规定高度与退界要求,并设定低于一般法律的环评门槛。
在普吉,2024年12月13日于《皇家公报》公布的公告第13条规定:所列类别中50至79间客房、或2,500平方米至不足4,000平方米、且距海岸50米以外的项目,须提交初步环境评估报告;50米范围内则须做完整环评;第12条另为部分11至49间客房的项目规定了附件所列措施。在苏梅岛,同时覆盖帕岸岛和龟岛的公告于2025年5月21日公布、次日生效,其第10条沿用相同架构:距海岸线50米以外,50至79间客房或2,500平方米至不足4,000平方米的项目须提交初步环境评估报告;达到全国门槛即须做完整环评,而对于所列酒店与住宅类别,50米范围内同样须做完整环评。这一海岸带对高度与可建性的影响,详见前文引用的、我们对普吉与苏梅公告的解读。
这些门槛针对特定类别。
这两份公告针对的是酒店、集合住宅和公寓;它们并非不加区分地适用于所有地块、所有既有建筑或所有扩建工程,且苏梅公告第15至17条设有过渡条款。在普吉,一份新的公告草案已于2026年9月1日起公开征求意见:草案在《皇家公报》公布之前不具效力。
从编制机构到专家委员会,审查如何进行?
报告由持有 ONEP 执照的机构编制或认证,随后同时提交给签发许可的机关(在曼谷为曼谷都市管理局)和 ONEP。报告质量至关重要:被认定为不完整或不充分的报告会退回开发商,每次修改都会重新起算时限。法律随后为每个阶段设定时限,各有其起算点:

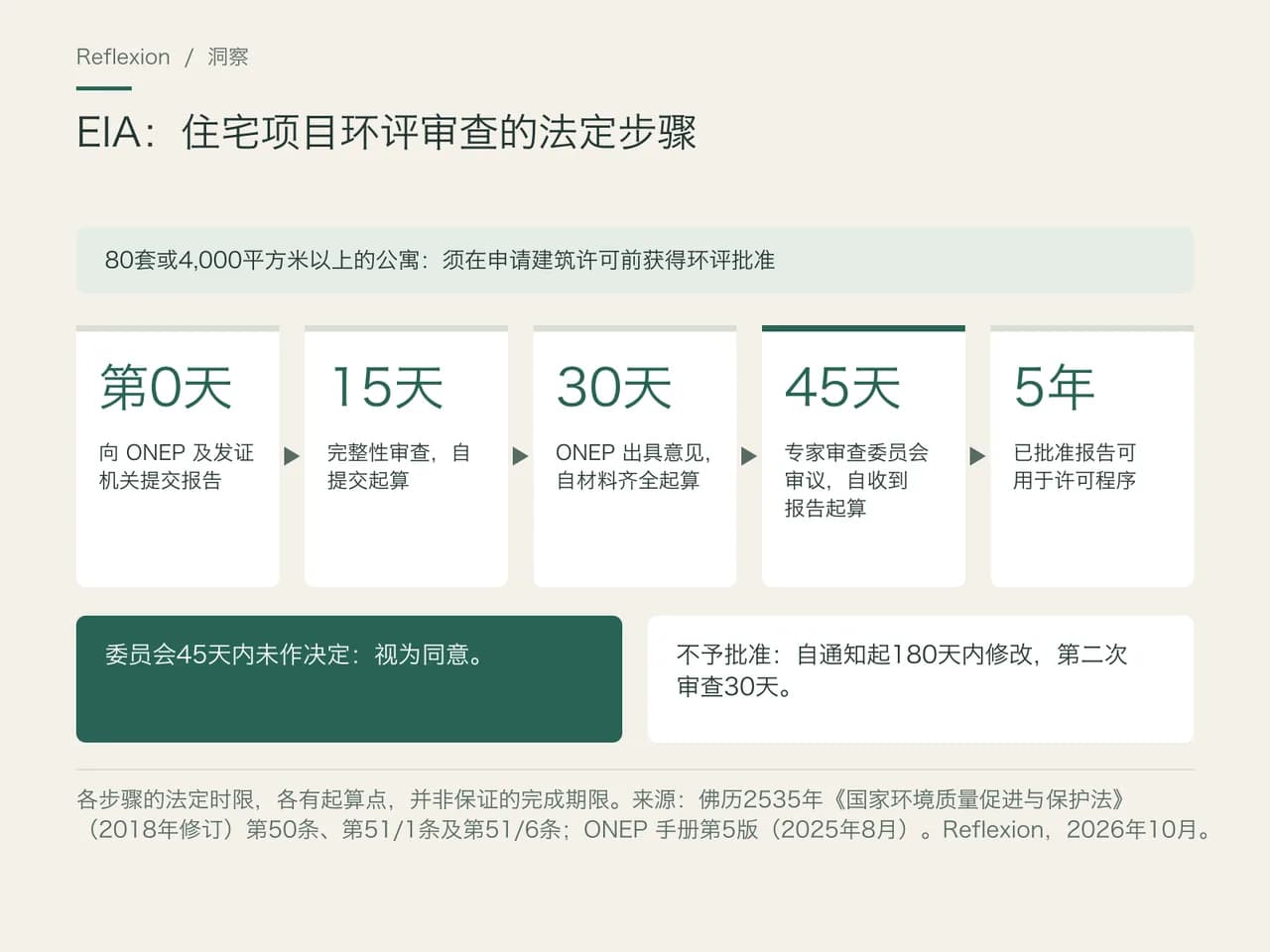

| 阶段 | 负责方 | 法定时限 | 起算点 |
|---|---|---|---|
| 完整性审查 | ONEP | 15天 | 提交报告 |
| 初步意见 | ONEP | 30天 | 材料齐全 |
| 专家委员会决定 | KCP | 45天,逾期视为同意 | 委员会收到报告 |
| 被否决后提交修改报告 | 开发商 | 180天 | 收到否决通知 |
| 第二次审查 | KCP | 30天,规则相同 | 完整收到修改报告 |

这些时长描述的是各个阶段,而非有保证的截止日期。ONEP 手册所述流程合计约105天,不含报告本身的编制时间,也不含审查过程中要求补充材料的时间。
三项机制赋予这一制度真正的效力。其一是公众参与:根据 ONEP 2023年7月25日的指引,EIA 至少须进行两轮公众咨询,一轮针对评估范围,另一轮针对报告草案及其措施。这是周边居民表达意见的时机,他们的异议日后可能成为诉讼的依据,下文将提到的 125 Sathorn 即是一例。其二是承诺的法律效力:第51/3条将减缓措施列为许可条件,第51/5条要求至少每年一次向主管机关提交措施执行报告。其三是有效期:根据第51/6条,获批报告自通知函之日起五年内可用于许可程序,此后再次使用须符合特定条件。
环评批准对未来住户意味着什么
对购房者而言,环评的意义十分具体。其中的措施描述的是这栋楼及其邻里的日常:投向邻近建筑的阴影、车辆的进出、污水的处理、暴雨时的排水。这些措施不会在交房后消失。据 InfoQuest 报道,2024年,泰国最高行政法院裁定 Aspire Ngamwongwan 项目的环评合法,同时责令 Lak Si 区区长严格督促落实其中的措施。
稳健项目与脆弱项目之间的差别,往往在于先后顺序。EIA 获批,意味着专家委员会在某一特定日期,认可了某一特定项目的影响评估及措施;它既不等于建筑许可,也不等于开工许可。我们未查到禁止在获批前开售的法规,泰国财经媒体也观察到,有项目在获批前便开放预订。不过,自2025年1月31日起,公寓预订合同须采用法定范本:范本禁止约定没收全部或部分已付款项的条款,买方违约的情形除外。解约与退款条件,须在每份合同中具体查看。
近期的司法判决,揭示了各类文件之间的界限。在 Ashton Asoke 案中,泰国最高行政法院于2023年7月27日维持了对相当于建筑许可的文件的撤销,理由是项目不具备第33号部长条例所要求的、临接18米宽公共道路的12米临街面;所查阅的资料未提及环评本身被撤销。这条道路宽度规则,我们在关于曼谷房价与车站的文章中有详细说明。环评批准本身同样可能被诉:中央行政法院于2023年5月31日一审撤销了 Supalai Loft Ratchada-Wongsawang 的环评批准;又于2023年9月27日,应邻近项目 The Met 业主的诉请,一审撤销了 125 Sathorn 的环评批准,连同其建筑许可。这些判决说明了可能出现的诉讼情形,并不构成这些项目当前法律状态的最新记录。
如何查阅一个项目的 EIA 档案?
在线即可,无需注册账户。ONEP 在其 Smart EIA Plus 数据库中收录环评报告,可按名称、所有人、项目类型、府和县区检索,并可按审查状态(审查中、已批准或未批准)以及项目状态(从“未开工”到“已运营”)筛选。每个档案页都附有近三年的监测报告;若已提交完整报告,也可下载。ONEP 本身也建议以该数据库为准,而不要轻信销售宣传中的标注。
如何解读 Smart EIA Plus 档案页。
报告编号用于识别档案。所有人通常是为该项目专门设立的公司,其名称往往与楼盘品牌毫不相似。批准函及其编号和日期,只有在报告获批后才会显示:没有批准函的档案页,只代表档案已提交,并不代表已获批准。监测报告显示的是,各项措施已申报为落实。
两个习惯可以避开大多数误区。按项目所有公司检索,与按楼盘名称检索同样重要。查不到结果时,也不要急于下结论:先核实项目的身份及其适用的制度。
三份文件应一并保存,因为各自证明的内容不同:环评批准函,确定各项承诺;建筑许可,或依《建筑控制法》第39条之二申报的回执,准许施工;对已交付的楼宇而言,还有最近一期监测报告。它们与我们在关于持有形式与产权文件的文章中所写的内容相互补充,后者说明的是您买到的究竟是什么。
模拟案例:林女士与陈先生在曼谷选购期房
林女士52岁,丈夫陈先生55岁,打算在曼谷买一套一室一厅,每年在那里住六个月,预算定为1,500万泰铢(约298.8万元人民币)。有人向他们推荐了素坤逸路上两个档次相当的项目,都是期房,都超过80套。第一个交房时间更近,价格略低。第二个稍贵,宣传册上印着“EIA approved”。
他们在 Smart EIA Plus 上的第一次查询,得到了两个不同的结果。第二个项目的档案页附有一份注明日期的批准函,所有人是一家公司,据其章程可追溯到宣传中的开发商。第一个项目的档案页没有批准函:其报告仍在审查中。这一结果并不说明第一个项目的质量如何;它只说明,其时间表仍取决于一个委员会。
他们的决定:继续考察第二个项目,并在签约前向开发商索取建筑许可副本和批准函编号,以便与档案页核对。如果第一个项目的批准函公布,他们会再回头看。
模拟情景。此人物并非客户,参数均为工作假设。
我们的项目档案可以帮您对照什么
我们的项目档案列明所追踪每个楼盘的开发商、所在县区和街道。正是这三项筛选条件,让您能在 ONEP 数据库中找到一个项目,而不至于在楼盘名称与项目公司之间迷失。在开始检索之前,若想先了解项目的位置与周边环境,不妨先在地图上找到它。
现在就可以做的事
预订之前,先确认项目适用的制度:户数、使用面积,以及可能适用的地方规定。然后在 Smart EIA Plus 上按府、县区和项目所有公司查找其档案页,记下批准函的编号与日期。最后,索取建筑许可或第39条之二申报回执——只有它们才准许施工。三个步骤,不花一分钱,也是在售楼处最值得问的问题。
常见问题
50套的公寓需要做 EIA 吗?
不能只看户数。50套的楼盘,只要使用面积达到4,000平方米,同样须做完整环评。在普吉和苏梅岛,50间客房或2,500平方米起即可能须提交初步环境评估报告;对于所列类别,距海岸50米范围内则须做完整环评。
EIA 审查需要多长时间?
法规按阶段设定时限,起算点各不相同:完整性审查15天,初步意见30天,委员会自收到报告起45天。这些时限并不保证建筑许可的签发日期;报告编制以及审查中要求补充材料所需的时间,均须另计。
开发商能否在环评获批前开售?
我们未查到禁止此类做法的法规,实际上也有项目在获批前便开放预订。自2025年1月31日起,预订合同须采用法定范本,除买方违约外,不得没收已付款项。解约条件须在每份合同中逐一核实。
已获批的 EIA 会被撤销吗?
会,由行政法院依第三方的诉请撤销。2023年,曼谷有两个项目的环评批准在一审中被撤销:一个因日照阴影与风环境评估被认定不足,另一个应邻近公寓业主的请求。这些判决并不反映这些项目目前的状态。
在哪里查询项目的环评状态?
在 ONEP 的公开数据库 Smart EIA Plus 中查询,按府、县区和项目所有公司检索,而不是按楼盘名称。记下批准函的编号与日期,再与项目文件及其建筑许可逐一核对。
方法与来源
来源核实于 2026年10月17日
采用汇率:1元人民币 = 5.020泰铢(按欧洲央行欧元参考汇率交叉计算,2026年10月1日)
- 本文依据的资料如下,除另行注明外,均查阅原始文本:
- 佛历2561年修正法(修订佛历2535年《国家环境质量促进与保护法》),2018年4月19日《皇家公报》,第46条至第51/9条。
- 泰国自然资源与环境部2023年12月20日公告及其附件,2024年1月5日《皇家公报》,第27、28、30及31项。
- 2025年商业建筑修订:Baker McKenzie 律师事务所2025年8月6日的分析(二手来源)。
- 普吉环境保护区公告,2024年12月13日《皇家公报》,第12条与第13条。
- 苏梅岛、帕岸岛及龟岛环境保护区公告,2025年5月21日《皇家公报》,第10条及第15至18条。
- ONEP 环境影响评估手册第5版(2025年8月),第4、5页;2023年7月25日公众参与指引;Smart EIA Plus 数据库。
- 泰国消费者保护委员会办公室2024年12月3日关于公寓预订合同的说明,自2025年1月31日起施行。
- 司法判决:Ashton Asoke 案见 Thai PBS 与 Thansettakij(2023年7月27日);Supalai Loft 案见 The Standard(2023年6月1日);125 Sathorn 案见 The Met 业主代理律所 DLA Piper 的公告(2023年10月);Aspire Ngamwongwan 案见 InfoQuest(2024年5月1日)。
- 全国性门槛适用于全国;环境保护区的门槛,仅适用于制定该规定的府。
本文仅为一般信息,不构成法律或税务建议。文中引用的规定均注明日期;采取行动前,请向专业人士确认其是否仍然有效。
